首鋼長鋼富余煤氣雙超發電項目快速達產達效
發表時間:2025-08-22

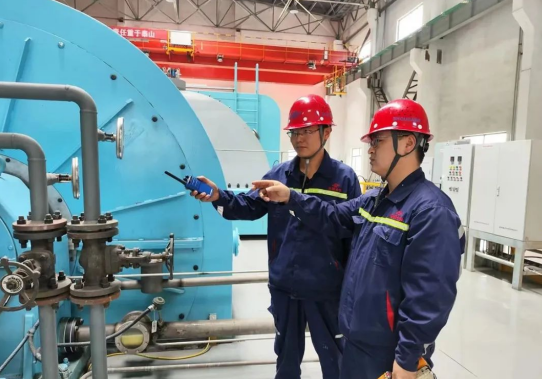

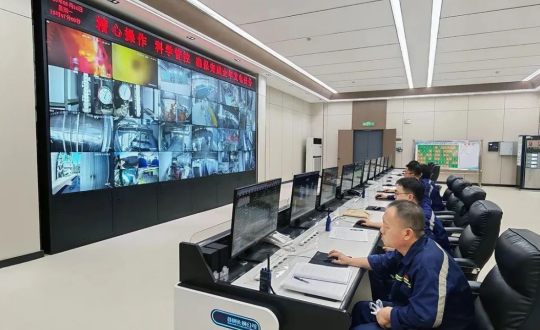

日前,國網長治電力公司相關專家對首鋼長鋼富余煤氣雙超發電項目進行現場驗收,機組運行連續穩定,各項指標運行正常,截至目前,累計發電23629.44萬千瓦時,實現快速達產達效,標志著首鋼長鋼在能源高效利用和節能減碳方面邁出了新的一步,有效降低了能耗成本,為推動綠色高質量發展奠定了堅實基礎。


作為首鋼集團首個“雙示范”樣板工程,富余煤氣雙超發電項目核心在于其領先的“雙超”(超高溫、超高壓)技術。通過新建一臺240噸/小時超高溫超高壓煤氣鍋爐、一臺65MW中間一次再熱抽凝式汽輪機及一臺70MW發電機組,可實現對廠區富余煤氣資源的高效整合與能量梯級利用,顯著提升能源綜合利用效率。


能源增效顯著。項目年設計發電量5億千瓦時,可節約標準煤9.2萬噸,大幅降低外購電成本,提升自發電比例,為首鋼長鋼打造“雙碳”能效標桿示范廠奠定基礎。


降碳貢獻突出。通過對原有低效發電設施的替代升級,可推動系統性節能降碳。


惠及職工生活。項目創新利用能源優勢,在采暖季向職工生活區輸送蒸汽保障供暖,可實現“發電保生產、余熱暖民生”的雙重社會效益。


該項目于2023年9月立項,2024年1月正式開工。項目實施以來,首鋼長鋼以“投資控制、進度控制、達產達效、資產合規”為目標實施全生命周期嚴格管控。項目建設期間,首鋼長鋼統籌協調,各參建單位通力合作,提前介入,對煤氣、煙風、除鹽水等關鍵系統進行多輪次、全方位的檢查與壓力測試,確保設備狀態最佳。同時,組織操作人員密集開展變頻器、脫硫系統、鍋爐設備等專項培訓,大幅提升運維能力,確保了工程高質量推進,最終較計劃工期提前80天完成,為項目一次啟動成功并快速達產達效提供了堅實保障。
